Bahninfrastruktur · Töss

MehrSpur Zürich–Winterthur im Stadtgebiet

Phase
Im Bau
Rechtsstatus
Plangenehmigung erteilt

Was ist geplant?

Das nationale Bahnprojekt umfasst im Raum Winterthur unter anderem Tunnelportal, Überwerfung Neumühle, Interventionszentrum und Ausbau des Bahnhofs Töss.

Nutzungen: Bahninfrastruktur

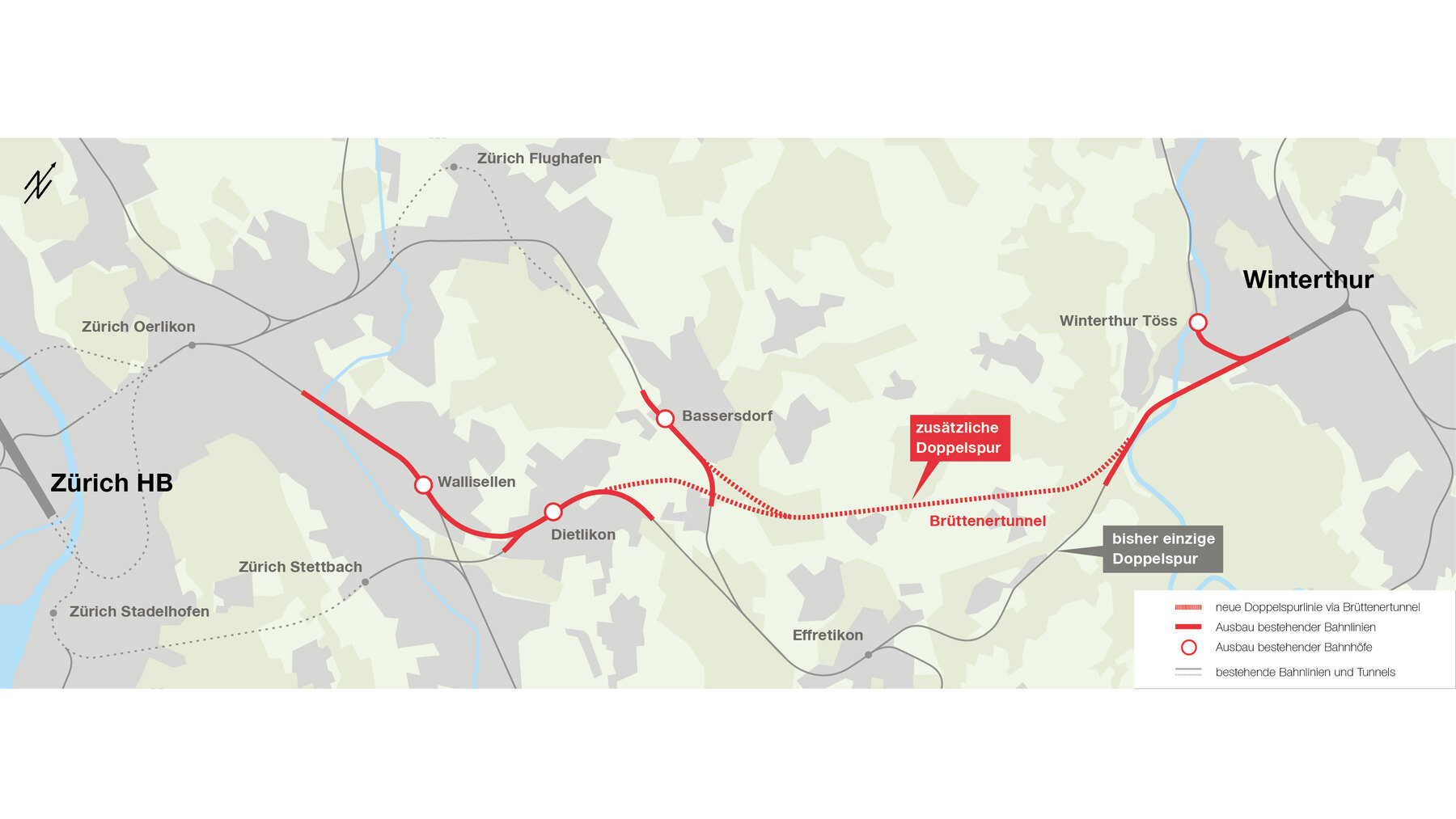

Übersichtskarte des Projekts MehrSpur Zürich–Winterthur mit Brüttenertunnel, zusätzlicher Doppelspur und den auszubauenden Bahnhöfen.
Bildnachweis:Übersichtskarte: SBB CFF FFSQuelle: SBB – Bilder und Videos MehrSpur Zürich–Winterthur ↗

Warum ist das wichtig?

Die Infrastruktur verändert den südlichen Stadteingang und ist eine wichtige Voraussetzung für die Entwicklung von Winterthur Süd.

Termine

  1. Status: Abgeschlossener Meilenstein.
    Begleitprojekt Bahnhofplatz Töss/PocketparkVorprojekt genehmigt

    Der Stadtrat stimmte dem städtischen Projekt zu und beauftragte Mitwirkung und Planauflage.

  2. Status: Abgeschlossener Meilenstein.
    Begleitprojekt Bahnhofplatz Töss/PocketparkÖffentliche Mitwirkung zum Vorprojekt

    Die Bevölkerung konnte zum städtischen Vorprojekt Stellung nehmen.

  3. Status: Abgeschlossener Meilenstein.
    Plangenehmigung erteilt

    Der Bund genehmigte das Projekt. Erste Vorarbeiten beginnen 2026.

  4. Status: Aktueller oder nächster Meilenstein.
    Begleitprojekt Bahnhofplatz Töss/PocketparkÖffentliche Auflage des Bauprojekts

    Das städtische Bauprojekt für den Bahnhofplatz und den Pocketpark liegt nach der Mitwirkung von 2025 öffentlich auf. Der Kreditentscheid des Stadtparlaments steht noch aus.

  5. Status: Späterer Meilenstein.
    Begleitprojekt Bahnhofplatz Töss/PocketparkBahnhofplatz neu gestalten

    Nach den für Anfang 2027 geplanten Werkleitungsarbeiten soll die neue Platzoberfläche von März bis Ende 2028 gebaut werden.

  6. Status: Späterer Meilenstein.
    Bahnhof Töss wieder eröffnen

    Der erneuerte Bahnhof Töss soll Ende 2028 wieder in Betrieb gehen.

  7. Status: Späterer Meilenstein.
    Regulärer Betrieb

    Nach Tunnelbohrung 2029–2032 ist der reguläre Betrieb Ende 2037 vorgesehen.

Was verändert sich?

MobilitätQuartierentwicklungStadtbild

Beteiligte

Bauherrschaft
SBB
Projektpartnerin
Stadt Winterthur

Quellen

Stadt Winterthur

Bahnhofplatz Töss und Pocketpark: technischer Bericht zur Planauflage

Quelle öffnen ↗
Stadt Winterthur

Neugestaltung und Aufwertung Bahnhofplatz Töss und neuer Pocketpark bei Storchenbrücke

5. September 2025

Quelle öffnen ↗
Stadt Winterthur

Bahnhof Töss – Masterplan für die räumliche Entwicklung

Quelle öffnen ↗
Stadtrat Winterthur

Stadtratssitzung vom 28. Mai 2025 – Projekt-Nr. 5007380 Bahnhof Töss/Pocketpark

28. Mai 2025

Quelle öffnen ↗
